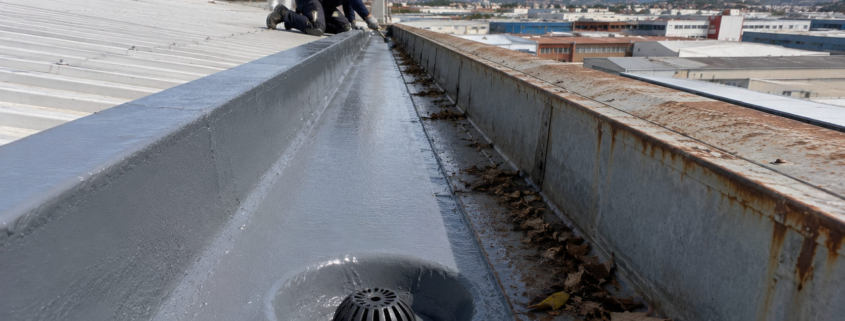

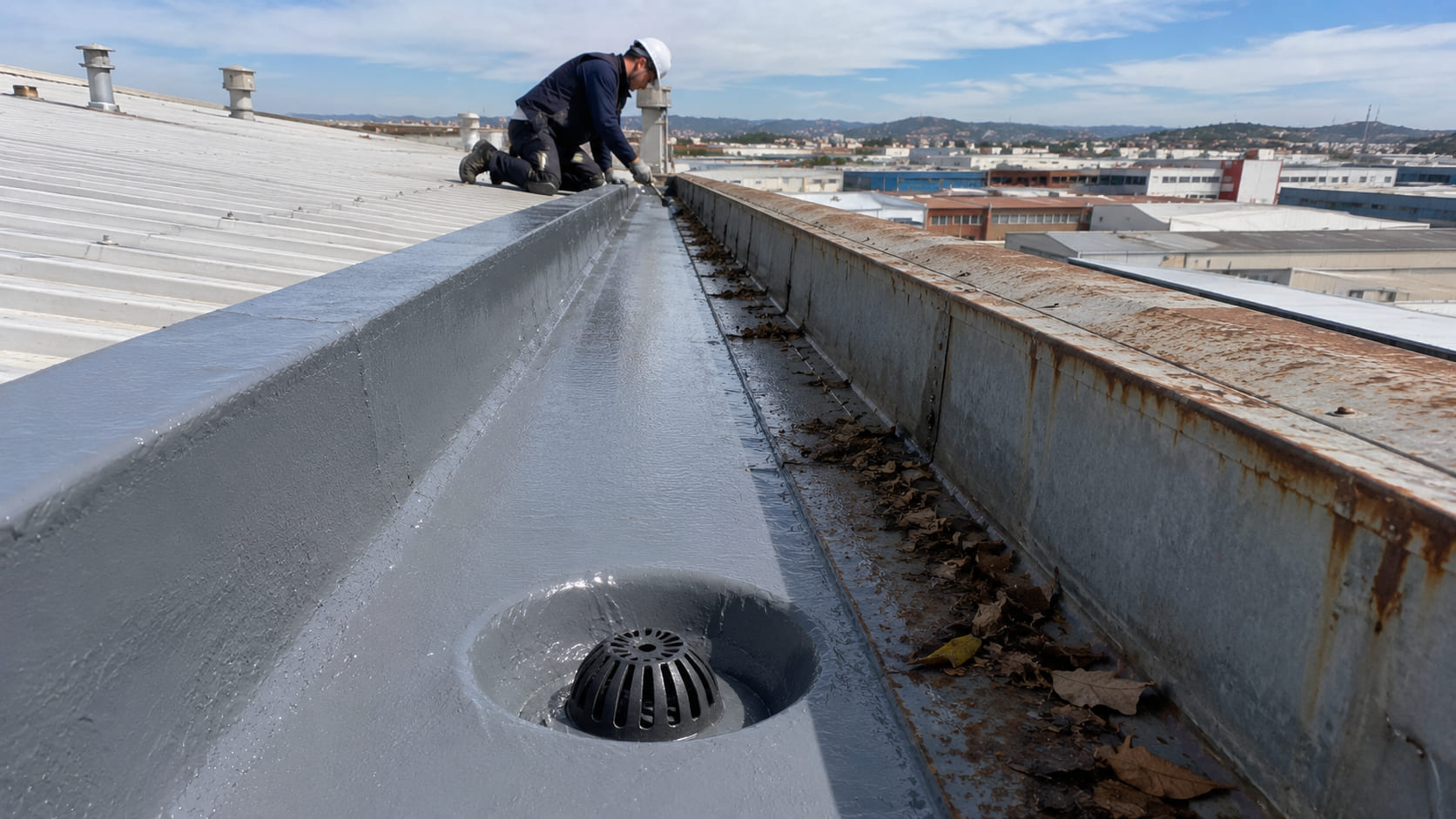

impermeabilizar-canalones-con-poliurea-barcelona

Impermeabilizar canalones con poliurea: el punto donde empieza casi toda filtración

Cuando nos llaman para impermeabilizar canalones con poliurea, la conversación suele empezar igual: «hemos repasado toda la cubierta y sigue entrando agua». Y en la mayoría de los casos la cubierta está bien. El problema está en el metro y medio por el que pasa toda el agua del edificio.

Un canalón recoge lo que caiga sobre cientos de metros cuadrados y lo concentra en una sección estrecha. Además, es la única parte de la cubierta que está mojada de forma permanente, que dilata y contrae con cada ciclo día-noche y donde se acumula suciedad. No es casualidad que sea el punto que primero falla.

impermeabilizar-canalones-con-poliurea-barcelona

Antes de reparar: distinguir fuga de desbordamiento

Este es el diagnóstico que ahorra intervenciones inútiles, y se hace observando cuándo aparece el agua dentro.

Síntoma Causa probable Qué toca
Entra agua con cualquier lluvia, incluso floja Perforación, junta abierta o corrosión pasante Impermeabilización del canalón
Solo entra en tormentas fuertes Sección insuficiente, obstrucción o pendiente perdida Limpieza, rebosaderos, revisar dimensionado
Mancha en el peto, no en el techo Rebose lateral por acumulación de hojas Mantenimiento y paragravillas
Aparece días después de llover Agua embalsada por falta de pendiente Corregir pendiente antes de impermeabilizar

Si el problema es de desbordamiento, aplicar poliurea no resolverá nada: el agua seguirá saliendo por encima. Decirlo antes de empezar forma parte del trabajo.

El dimensionado sí importa (y muchos canalones se quedan cortos)

El CTE, en su documento básico HS 5, es el que fija cómo se dimensionan canalones, sumideros y bajantes en función de la superficie que evacúan y de la intensidad pluviométrica de la zona. Barcelona queda encuadrada en una intensidad de referencia del orden de 110 mm/h, un valor alto que muchas cubiertas antiguas no contemplaron nunca —simplemente porque se construyeron antes de que existiera esa exigencia—.

A eso se suma un patrón que ya notamos en obra: en el litoral catalán llueve menos días, pero con más intensidad por episodio. Un canalón que aguantaba bien hace treinta años puede quedarse corto hoy con la misma superficie de cubierta. Por eso, en rehabilitación, conviene aprovechar la intervención para añadir rebosaderos y aumentar el número de puntos de evacuación siempre que sea posible.

Por qué la poliurea funciona bien aquí

El canalón es un elemento de geometría complicada: cambios de plano, encuentros con bajantes, remaches, uniones soldadas, esquinas. Cualquier sistema por láminas obliga a cortar, solapar y rematar justo donde el agua se estanca.

La poliurea proyectada resuelve todo el desarrollo en continuo, sin una sola junta, y sube por los laterales hasta bien por encima del nivel máximo de agua. Aguanta además el embalsamiento permanente, algo que no todos los revestimientos toleran, y se adapta a los movimientos del soporte gracias a su elongación.

Es el mismo criterio que aplicamos en canalones interiores de naves industriales, donde una fuga cae directamente sobre la producción o el almacén.

La preparación: el 70 % del resultado

Aquí es donde se juega la durabilidad, y donde más atajos se toman.

  1. Limpieza y desengrasado completo, retirando lodos, hojas y restos de reparaciones anteriores. Todo el silicona y la masilla vieja fuera.
  2. Tratamiento del óxido si el canalón es metálico. No basta con cepillar por encima: hay que llegar a metal sano, con un grado de preparación tipo St 3 como mínimo. Si queda óxido debajo, sigue avanzando.
  3. Sellado previo de remaches, uniones y perforaciones puntuales con producto compatible con el sistema.
  4. Imprimación específica según soporte: no es la misma sobre chapa galvanizada, sobre zinc o sobre hormigón. Este punto es innegociable, porque la adherencia de la poliurea depende por completo de ella.
  5. Proyección en espesores del orden de 2 a 3 mm, resolviendo la entrada a la cazoleta por dentro, nunca rematando en el borde.

Valores orientativos: la ficha técnica del sistema concreto manda siempre.

Los sumideros, capítulo aparte

Un canalón perfecto con un sumidero mal resuelto sigue goteando. Lo que hay que exigir: cazoleta con la membrana introducida dentro, nunca cortada al borde del agujero; rejilla paragravillas para evitar obstrucciones; y accesibilidad para poder limpiarlo.

Y luego está el mantenimiento, que en Barcelona tiene su calendario propio: dos limpiezas al año, una a finales de otoño —los plátanos de la ciudad dejan una cantidad de hoja considerable— y otra antes de la temporada de tormentas de finales de verano.

Preguntas frecuentes

¿Se puede aplicar poliurea sobre un canalón de zinc?

Sí, con imprimación específica para metales no férricos y una preparación mecánica adecuada. El zinc es un soporte exigente en adherencia, así que no admite improvisaciones.

¿Hay que desmontar el canalón?

En general no. Si el canalón conserva su forma, su pendiente y no tiene pérdidas de sección por corrosión avanzada, se trabaja sobre él. Si está perforado en varios tramos o ha perdido rigidez, lo honesto es sustituirlo.

¿Se puede hacer con lluvia prevista?

No. El soporte debe estar seco y suficientemente por encima del punto de rocío. En canalones, que retienen humedad más que ninguna otra zona, esto obliga a menudo a esperar uno o dos días de tiempo estable tras la última lluvia.

¿Cuánto dura la reparación?

Con soporte sano, imprimación correcta y limpieza periódica, es una solución de largo recorrido. Lo que la acorta casi siempre no es el material, sino dejar el canalón lleno de hojas durante años.

Si tienes una filtración y sospechas del canalón, cuéntanos cuándo aparece el agua desde la página de contacto: ese dato ya nos dice la mitad.

¿Necesitas impermeabilizar con poliurea en Barcelona?

Presupuesto gratis y sin compromiso · respuesta en 24 h · garantía por escrito.

Pedir presupuesto gratis WhatsApp directo

o llámanos: 691 914 222

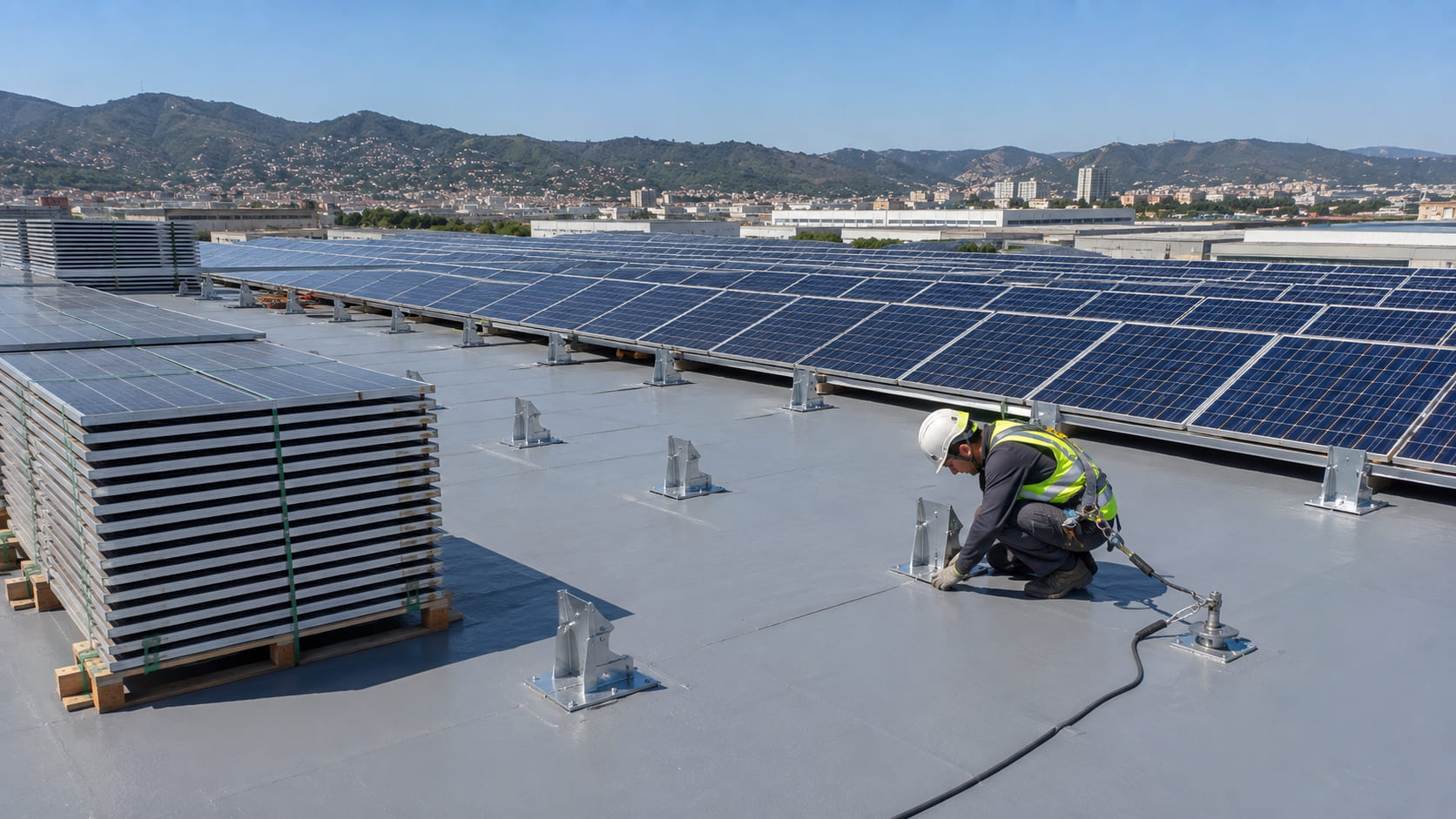

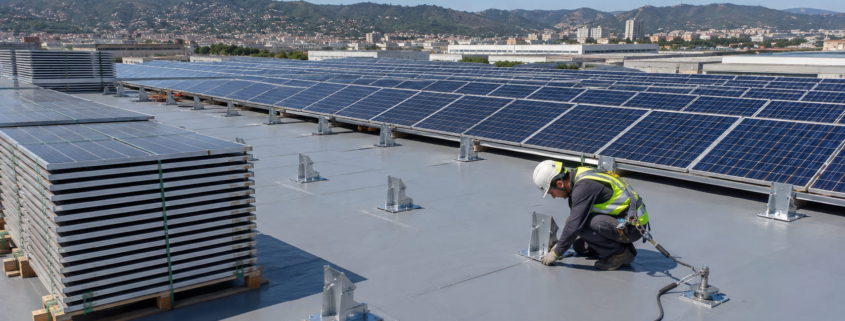

impermeabilizar-cubierta-con-placas-solares-poliurea-barcelona

Impermeabilizar una cubierta con placas solares ya instaladas: qué se puede hacer

Cómo impermeabilizar una cubierta con placas solares encima es hoy una de las consultas que más crecen. La razón es de calendario: buena parte de las instalaciones de autoconsumo del área de Barcelona se montaron entre 2019 y 2022 sobre cubiertas cuya impermeabilización ya llevaba quince o veinte años trabajando. Los módulos duran del orden de 25 años; la membrana que tenían debajo, no.

El resultado es previsible: filtraciones bajo un campo fotovoltaico que nadie quiere tocar. Vamos con lo que se puede hacer de verdad y con lo que te van a prometer y no funciona.

impermeabilizar-cubierta-con-placas-solares-poliurea-barcelona

Primero: de qué tipo es tu instalación

Todo depende de cómo estén sujetos los módulos, porque condiciona por completo la intervención.

Tipo de fijación Cómo afecta a la cubierta Intervención habitual
Estructura lastrada (con bloques de hormigón, sin perforar) No hay penetraciones; el punto crítico es el rozamiento y el punzonamiento bajo el lastre Desmontaje por sectores relativamente ágil
Anclaje mecánico perforante Cada tornillo es una penetración de la membrana; suele ser el origen real de la fuga Desmontaje y resolución individual de cada anclaje
Coplanar sobre chapa o panel sándwich Fijación a la propia chapa, con muy poca separación al soporte Requiere valorar caso a caso; a veces es más razonable actuar sobre la chapa

La opción honesta: desmontaje por sectores

En la inmensa mayoría de casos, la solución técnicamente correcta es dividir la cubierta en sectores, desmontar los módulos de uno de ellos, impermeabilizar, dejar curar y volver a montar antes de pasar al siguiente.

Suena pesado y lo es, pero tiene una ventaja decisiva: la poliurea entra por debajo de la estructura. Se proyecta en continuo, envuelve los apoyos y resuelve cada penetración sin solapes ni juntas. Cuando remontas los módulos, tienes una membrana nueva bajo toda la instalación, no un parche alrededor de ella.

El desmontaje y el remontaje de los módulos no lo hace el impermeabilizador: lo hace la empresa instaladora o de mantenimiento. Un módulo produce tensión continua en cuanto le da la luz, aunque el inversor esté parado, y manipular las cadenas exige personal cualificado. Coordinar ambas empresas desde el principio evita el clásico «pensaba que lo desmontabais vosotros».

Trabajar por debajo sin desmontar: por qué casi nunca sale bien

Es la pregunta que siempre llega. Y la respuesta honesta es que rara vez es viable.

La proyección de poliurea se hace con equipo bicomponente a alta presión y temperatura, y genera una nube de producto. Bajo un campo fotovoltaico, con separaciones típicas de 20 a 40 cm entre el módulo y la cubierta, esa niebla acaba donde no debe. La poliurea que cae sobre la cara de un módulo no se retira: cura en segundos, queda adherida al vidrio y reduce la producción de esa placa para siempre. Lo mismo vale para conectores y cableado.

Si por lo que sea hay que actuar en una zona muy concreta sin desmontar —una penetración puntual, un remate—, se recurre a productos de aplicación manual compatibles con el sistema y a un enmascarado exhaustivo. Es una reparación localizada, no una impermeabilización.

Los anclajes: donde de verdad está la fuga

Cuando aparece una gotera bajo una instalación fotovoltaica, en la mayoría de casos el origen no es la membrana en sí, sino el punto donde el tornillo la atravesó. Los sellados de masilla o poliuretano que se usaron en el montaje tienen una vida útil muy inferior a la de la instalación, y con los ciclos térmicos de la cubierta —que en verano en Barcelona supera holgadamente los 60 °C en superficie— acaban perdiendo elasticidad y agrietándose.

La poliurea resuelve esto bien porque no sella el anclaje: lo envuelve. Formando una membrana continua que sube por el elemento pasante y se remata en él, se elimina la junta que tarde o temprano falla.

Si aún no has instalado: hazlo al revés

El consejo que más ahorra disgustos es el más obvio y el que menos se sigue. Si tienes previsto instalar fotovoltaica, impermeabiliza primero.

Poner una membrana nueva de 2 a 3 mm de espesor antes del montaje añade una carga muy contenida —del orden de 2 a 3 kg/m², despreciable frente a la propia estructura fotovoltaica— y sincroniza las vidas útiles de las dos capas. Es exactamente lo que planteamos en las cubiertas de naves industriales antes de un proyecto de autoconsumo, y también en instalaciones industriales donde parar la producción es lo más costoso de la obra.

Preguntas frecuentes

¿Se puede impermeabilizar sin desmontar ningún módulo?

Como intervención integral, no de forma fiable. Se pueden ejecutar reparaciones puntuales en zonas accesibles, pero impermeabilizar toda la superficie bajo el campo fotovoltaico exige desmontaje, normalmente por sectores.

¿La poliurea puede dañar los paneles?

El material en sí no ataca al módulo, pero el overspray adherido al vidrio es prácticamente irreversible y reduce la producción. Por eso el enmascarado y la retirada previa son innegociables.

¿Pierdo la garantía de la instalación fotovoltaica al desmontarla?

Depende del contrato, pero en general se mantiene si el desmontaje y remontaje los ejecuta una empresa cualificada y queda documentado. Consúltalo con tu instaladora antes de empezar y pide que emita parte de la intervención.

¿Y si la cubierta es de chapa y la gotera está bajo las placas?

Ahí hay que diagnosticar antes si el problema es la chapa, la tornillería o el propio anclaje fotovoltaico. Actuar sin ese diagnóstico suele terminar en una segunda visita.

Si tienes una filtración bajo una instalación solar, cuéntanos cómo está montada —lastrada o anclada— desde la página de contacto y valoramos qué alcance real necesita la intervención.

¿Necesitas impermeabilizar con poliurea en Barcelona?

Presupuesto gratis y sin compromiso · respuesta en 24 h · garantía por escrito.

Pedir presupuesto gratis WhatsApp directo

o llámanos: 691 914 222

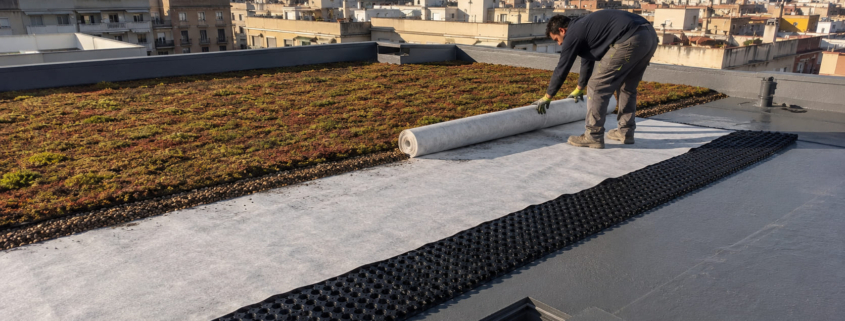

poliurea-en-cubierta-ajardinada-barcelona

Poliurea en cubierta ajardinada: raíces, capas y la fuga que no quieres tener

Usar poliurea en cubierta ajardinada tiene una ventaja que en cualquier otra cubierta sería un detalle y aquí es determinante: no hay solapes. Y cuando encima de la impermeabilización tienes 15 cm de sustrato, una capa drenante y plantas enraizadas, cada solape es un punto por el que puedes acabar levantando media azotea para encontrar la entrada de agua.

Te contamos cómo se plantea el sistema, qué hay que exigir en el tema de las raíces y dónde se cometen los fallos que luego salen caros de reparar.

poliurea-en-cubierta-ajardinada-barcelona

El problema real: una filtración bajo un jardín no se localiza fácilmente

En una terraza normal, una mancha en el techo del piso inferior te lleva a una zona más o menos acotada. En una cubierta verde, no. El agua entra por un punto, viaja lateralmente por la capa drenante y aparece a diez metros de distancia. Y para llegar a la membrana hay que retirar vegetación, sustrato, geotextil y drenaje.

De ahí que aquí la prioridad no sea el material más resistente, sino el sistema con menos puntos débiles. La poliurea proyectada forma una membrana continua, sin juntas, que envuelve sumideros, petos, pasos de instalaciones y encuentros con paramentos en una sola pieza.

La cuestión de las raíces: lo que hay que preguntar

Aquí toca ser claro, porque circula mucha información confusa. No toda poliurea es antirraíces por defecto. La resistencia a la penetración de raíces se acredita mediante un ensayo normalizado, la UNE-EN 13948, que somete la membrana a un cultivo real durante un periodo prolongado.

Ante una cubierta ajardinada solo hay dos caminos válidos:

  • Emplear una poliurea que disponga de ensayo EN 13948 favorable, documentado en su ficha técnica o DIT.
  • O aplicar sobre la membrana una barrera antirraíces independiente certificada, colocada antes de la capa drenante.

Si un aplicador te dice que «la poliurea es tan dura que las raíces no pasan» sin enseñarte un ensayo, pide el papel. Las raíces de algunas especies buscan activamente humedad y encuentran cualquier microfisura o mal remate.

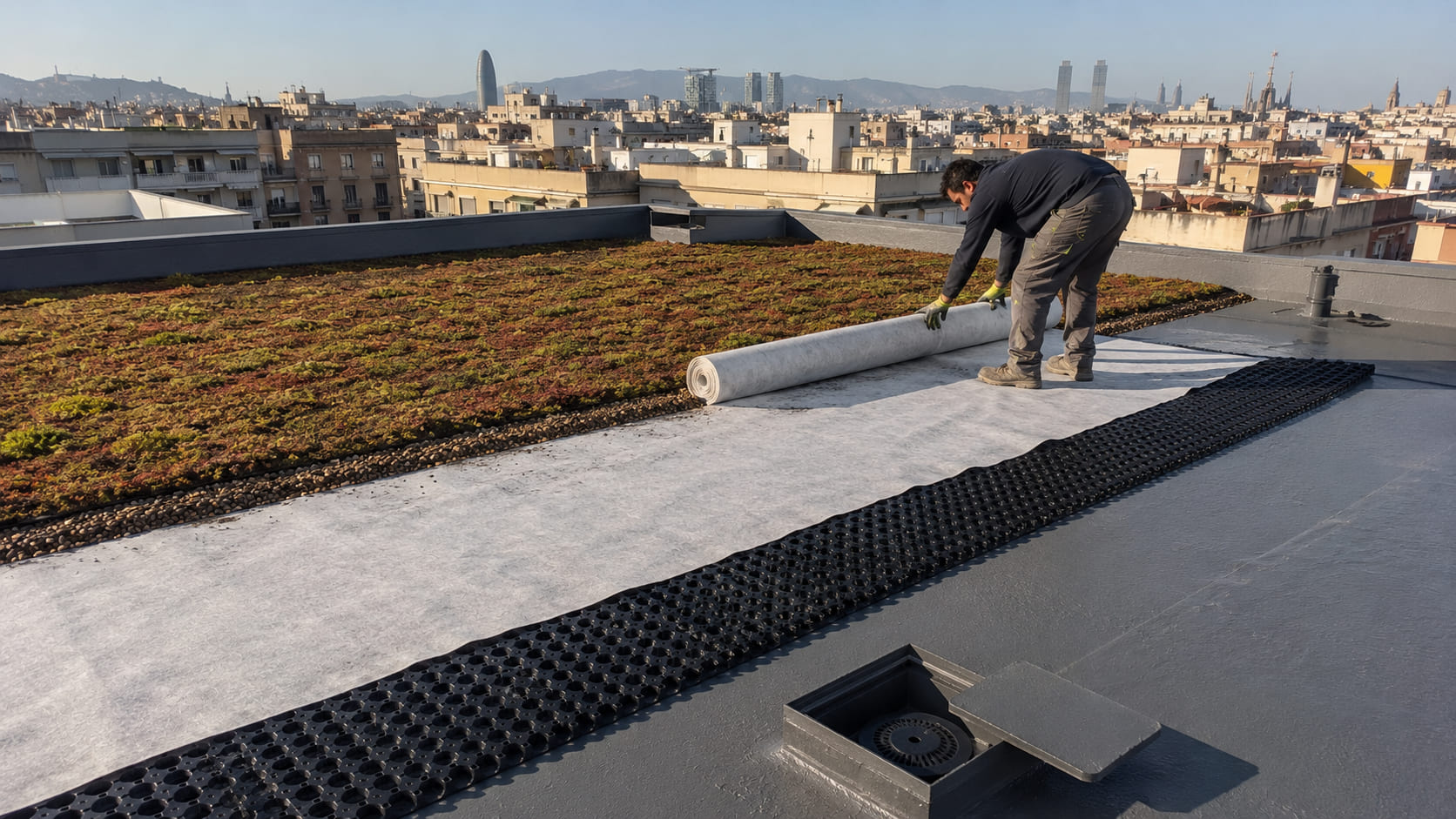

Orden de capas de una cubierta verde con poliurea

Capa Función Referencia orientativa
Formación de pendientes Evacuar el agua, sin encharcamientos Pendiente mínima habitual del 1 al 2 %
Aislamiento térmico Reducir la demanda energética del edificio Según zona climática y CTE DB-HE
Poliurea proyectada Impermeabilización continua Espesores del orden de 2 a 3 mm
Barrera antirraíces Impedir la penetración radicular Salvo poliurea con EN 13948
Capa drenante y retenedora Drenar excedente y retener reserva de agua Placas nodulares de 20 a 40 mm
Geotextil filtrante Impedir que el sustrato colmate el drenaje Solapado, nunca a tope
Sustrato y vegetación La cubierta verde propiamente dicha Extensiva: 8-15 cm de sustrato

Valores orientativos. El proyecto y la ficha técnica de cada producto mandan siempre sobre cualquier tabla general.

Extensiva o intensiva: lo que cambia por debajo

Una cubierta extensiva —sedum, plantas crasas, mantenimiento mínimo— trabaja con espesores de sustrato de 8 a 15 cm y cargas en saturación que suelen moverse en el entorno de 60 a 150 kg/m². Es lo habitual en rehabilitación, porque muchos forjados existentes lo admiten sin refuerzo.

Una cubierta intensiva, con arbustos o incluso árboles pequeños, supera con facilidad los 20 cm de sustrato y los 300 kg/m² saturada. Eso ya no es una decisión de impermeabilización: exige comprobación estructural previa por técnico competente. En Barcelona, con mucho edificio de forjado de vigueta y bovedilla, esta comprobación no es opcional.

Si vas a incorporar aislamiento bajo la membrana, la combinación con proyección de poliuretano permite resolver aislamiento y formación de pendientes en el mismo trabajo, algo especialmente útil en cubiertas de gran superficie.

Los cuatro fallos que vemos repetirse

  1. Sumideros no registrables. Una cazoleta enterrada bajo el sustrato y sin arqueta de registro es una obstrucción garantizada a medio plazo. Deben quedar accesibles y con cazoleta de doble nivel para drenar también a la altura de la membrana.
  2. Saltarse la prueba de estanqueidad. Antes de colocar una sola capa encima hay que inundar y mantener la lámina de agua —el criterio habitual son 24 a 72 horas— y verificar desde el interior. Es la última oportunidad de encontrar un fallo sin desmontar un jardín.
  3. Rematar mal el peto. La membrana debe subir por el paramento vertical bastante por encima del nivel final del sustrato, y quedar protegida con perfil o babero. Si el sustrato tapa el remate, el agua entra por detrás.
  4. Aplicar sobre soporte húmedo. La poliurea exige soporte seco —como referencia, por debajo del 4 % de humedad— y una temperatura suficientemente por encima del punto de rocío. En cubiertas grandes con hormigón reciente, esto obliga a esperar.

Preguntas frecuentes

¿Se puede aplicar poliurea sobre una cubierta ajardinada que ya existe?

Solo desmontando por completo el ajardinado. No hay forma de impermeabilizar por debajo del sustrato sin retirarlo, y cualquiera que te ofrezca lo contrario está proponiendo un parche.

¿Vale la poliurea sobre la lámina asfáltica antigua?

En algunos casos sí, con imprimación específica y siempre que la lámina esté bien adherida y sin bolsas. Pero en cubierta verde, donde reparar después es tan complicado, lo prudente suele ser retirar y aplicar sobre soporte sano.

¿Cuánto hay que esperar para plantar tras aplicar la poliurea?

La membrana cura en segundos y admite tránsito peatonal muy pronto. El plazo real lo marca la prueba de estanqueidad y el curado completo del sistema, no la poliurea en sí.

¿Es compatible con riego por goteo?

Sí. La precaución está en los anclajes: cualquier fijación que perfore la membrana debe resolverse con sellado específico o, mejor, con sistemas de lastre que no perforen.

¿Estás valorando una cubierta verde en tu edificio o tu nave? Cuéntanos cómo es el soporte actual desde la página de contacto y te decimos con franqueza qué sistema pide.

¿Necesitas impermeabilizar con poliurea en Barcelona?

Presupuesto gratis y sin compromiso · respuesta en 24 h · garantía por escrito.

Pedir presupuesto gratis WhatsApp directo

o llámanos: 691 914 222

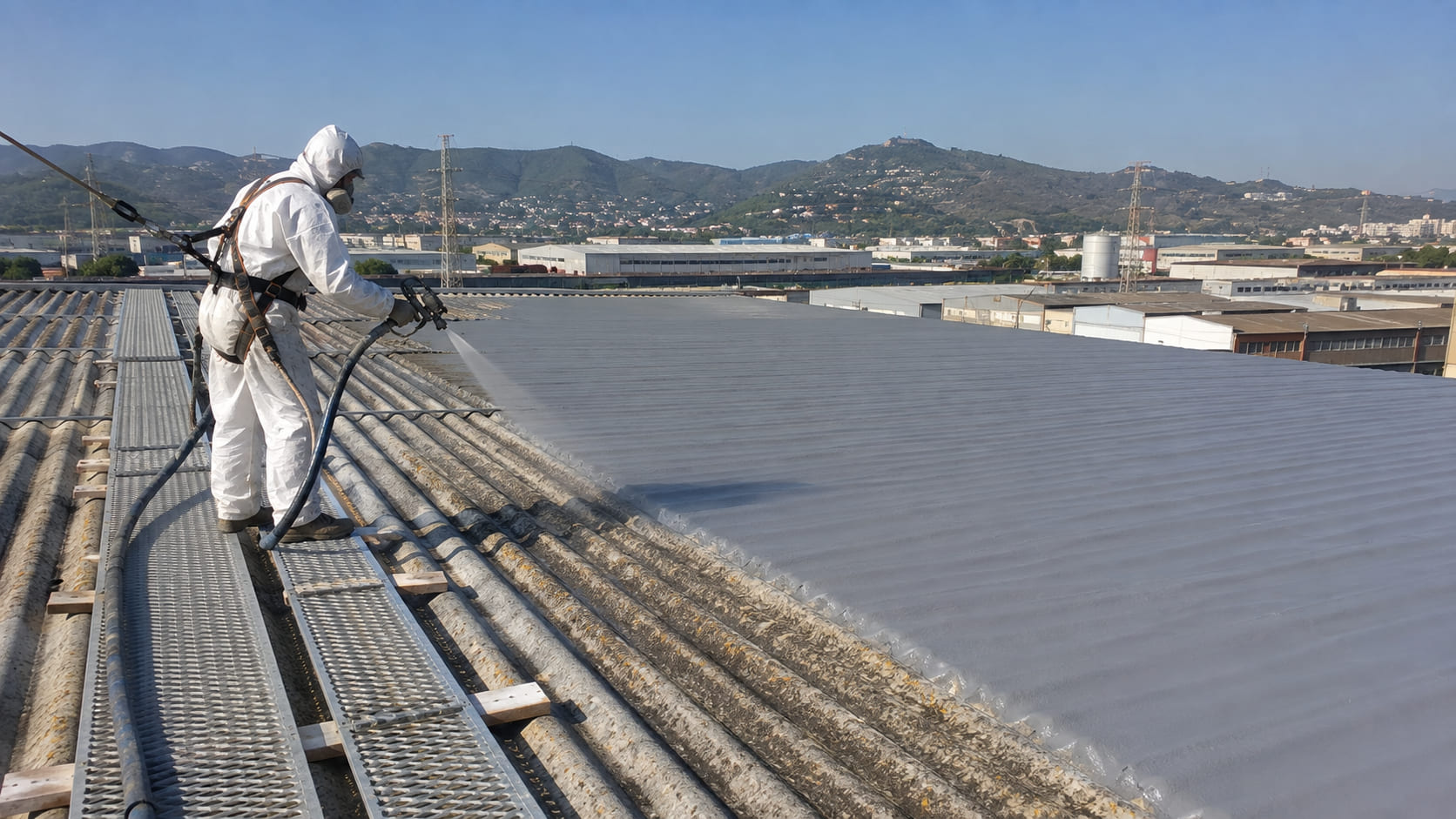

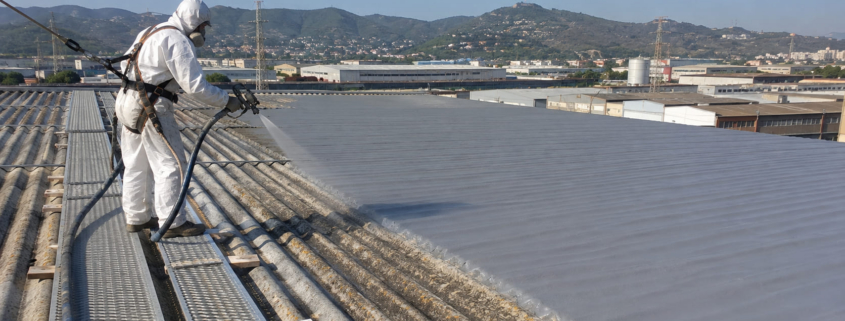

encapsulado-de-amianto-con-poliurea-nave-barcelona

Encapsulado de amianto con poliurea: cuándo es viable y qué exige la normativa

El encapsulado de amianto con poliurea es una de las preguntas que más nos llegan desde naves del Baix Llobregat y el Vallès: cubiertas de fibrocemento de los años ochenta o noventa que filtran, con producción dentro y sin margen para parar la actividad tres semanas. Vamos a explicarlo con honestidad, incluidas las veces en que la respuesta es «aquí no toca encapsular».



encapsulado-de-amianto-con-poliurea-nave-barcelona

Qué es encapsular y en qué se diferencia de retirar

Encapsular consiste en aplicar sobre la placa de fibrocemento un recubrimiento continuo y adherido que sella las fibras y evita su liberación al ambiente. La placa se queda donde está; lo que desaparece es la exposición y, de paso, la filtración.

Retirar es lo contrario: desmontar las placas, gestionarlas como residuo peligroso y montar una cubierta nueva. Es la solución definitiva, pero implica descubrir la nave por fases y un procedimiento mucho más pesado.

Criterio Encapsulado con poliurea Retirada y sustitución
Actividad de la nave Puede seguir en marcha, con zonas acotadas Requiere parada o trabajo por sectores
Estado admisible de la placa Sana, sin roturas generalizadas ni delaminación Cualquiera, incluso degradada
El amianto… Permanece confinado en el edificio Sale definitivamente
Compatibilidad con fotovoltaica Limitada: los anclajes perforan el encapsulado Total, sobre cubierta nueva
Empresa habilitada Sí, inscrita en el RERA Sí, inscrita en el RERA

Lo primero: es una obra regulada, no un simple pintado

Cualquier intervención sobre materiales con amianto en España está sujeta al Real Decreto 396/2006. Esto significa, en la práctica:

  • La empresa que ejecuta debe estar inscrita en el RERA (Registro de Empresas con Riesgo por Amianto) de su comunidad autónoma.
  • Antes de empezar hay que redactar un plan de trabajo específico y presentarlo a la autoridad laboral —en Cataluña, el Departament d’Empresa i Treball—, que debe aprobarlo.
  • El personal necesita formación específica y vigilancia de la salud, y existe obligación de registro de exposición.

Por eso desconfía de quien te ofrezca «impermeabilizar la cubierta de uralita» sin mencionar nada de esto. No es una formalidad burocrática: es lo que separa un encapsulado legal de un problema serio con inspección.

Cuándo la placa admite encapsulado y cuándo no

El fibrocemento se instaló en España hasta su prohibición, que entró en vigor en junio de 2002. Es decir, la placa más «joven» que puedes tener ronda ya los 24 años, y muchas superan los 40. El estado manda:

Sí es candidata cuando la placa mantiene su espesor y rigidez, no hay roturas más allá de puntos aislados reparables, los solapes están completos y la estructura portante admite el peso añadido —que es modesto, del orden de 2 a 3 kg/m² para un espesor de 2 mm, aunque siempre conviene contrastarlo con el cálculo estructural existente—.

No es candidata si la placa está delaminando en capas, si al pisar con pasarela cede, si hay roturas extensas o si el interior presenta ya polvo de fibrocemento desprendido. En esos casos encapsular es maquillar un problema estructural, y lo honesto es decirlo: toca retirada.

Cómo se ejecuta el encapsulado paso a paso

  1. Diagnóstico y plan de trabajo. Inspección de la cubierta con medios de acceso seguros —el fibracemento es un material frágil, no se pisa nunca directamente— y redacción del plan para su aprobación.
  2. Limpieza en húmedo controlado. Aquí está el error más grave que se comete: nada de hidrolimpiadora a alta presión ni de cepillado abrasivo. Esos métodos liberan fibras y están expresamente descartados. Se emplea limpieza a baja presión con recogida y gestión del agua residual.
  3. Reparación puntual de roturas y sellado de fijaciones y solapes.
  4. Imprimación compatible con soporte cementicio y poroso, habitualmente epoxi, para garantizar adherencia. Sin imprimación adecuada, la poliurea no agarra sobre fibrocemento envejecido.
  5. Proyección de poliurea en espesores del orden de 2 a 3 mm, en continuo, sin juntas ni solapes, resolviendo remates en cumbrera, canalón y encuentros con lucernarios.
  6. Acabado con capa estable a la radiación ultravioleta cuando la cubierta queda expuesta, para evitar el envejecimiento superficial del recubrimiento.

Los espesores son orientativos: la ficha técnica del producto y el plan de trabajo aprobado mandan siempre sobre cualquier valor general.

Lo que el encapsulado no resuelve

Conviene tenerlo claro antes de decidir. El amianto sigue ahí: si mañana vendes la nave, hay que declararlo. Cualquier obra futura que perfore la cubierta —anclajes de fotovoltaica, nuevos extractores, líneas de vida— vuelve a ser una intervención sobre amianto con su propio plan de trabajo. Y el encapsulado no elimina la obligación de mantener el material identificado y bajo control.

Si el plan de la empresa a cinco años pasa por instalar placas solares, casi siempre sale mejor plantear directamente la sustitución de cubierta y aplicar entonces la impermeabilización sobre el soporte nuevo.

Preguntas frecuentes

¿Puedo encapsular yo mismo con un producto de venta libre?

No. Intervenir sobre material con amianto exige empresa inscrita en el RERA y plan de trabajo aprobado por la autoridad laboral, con independencia del producto que se aplique.

¿Es obligatorio retirar el fibrocemento de mi nave?

No existe hoy una obligación general de retirada por el mero hecho de tenerlo, siempre que esté en buen estado y controlado. Sí existen obligaciones de identificación y gestión, y varias administraciones han fijado calendarios propios, por lo que conviene verificar la situación en tu municipio.

¿Cuánto dura un encapsulado con poliurea?

Depende del estado del soporte, del espesor aplicado y del acabado frente al sol. Con soporte sano y ejecución correcta, es una solución de largo recorrido, pero requiere inspección periódica: cualquier corte o punzonamiento rompe el confinamiento y debe repararse.

¿Se puede caminar por la cubierta después?

La poliurea no convierte el fibrocemento en transitable. La placa sigue siendo frágil y hay que seguir usando pasarelas y sistemas anticaídas.

¿Tienes una cubierta de fibrocemento que filtra y no sabes por dónde empezar? Cuéntanos el caso desde la página de contacto y valoramos si tu placa admite encapsulado o si lo sensato es plantear la sustitución.

¿Necesitas impermeabilizar con poliurea en Barcelona?

Presupuesto gratis y sin compromiso · respuesta en 24 h · garantía por escrito.

Pedir presupuesto gratis WhatsApp directo

o llámanos: 691 914 222

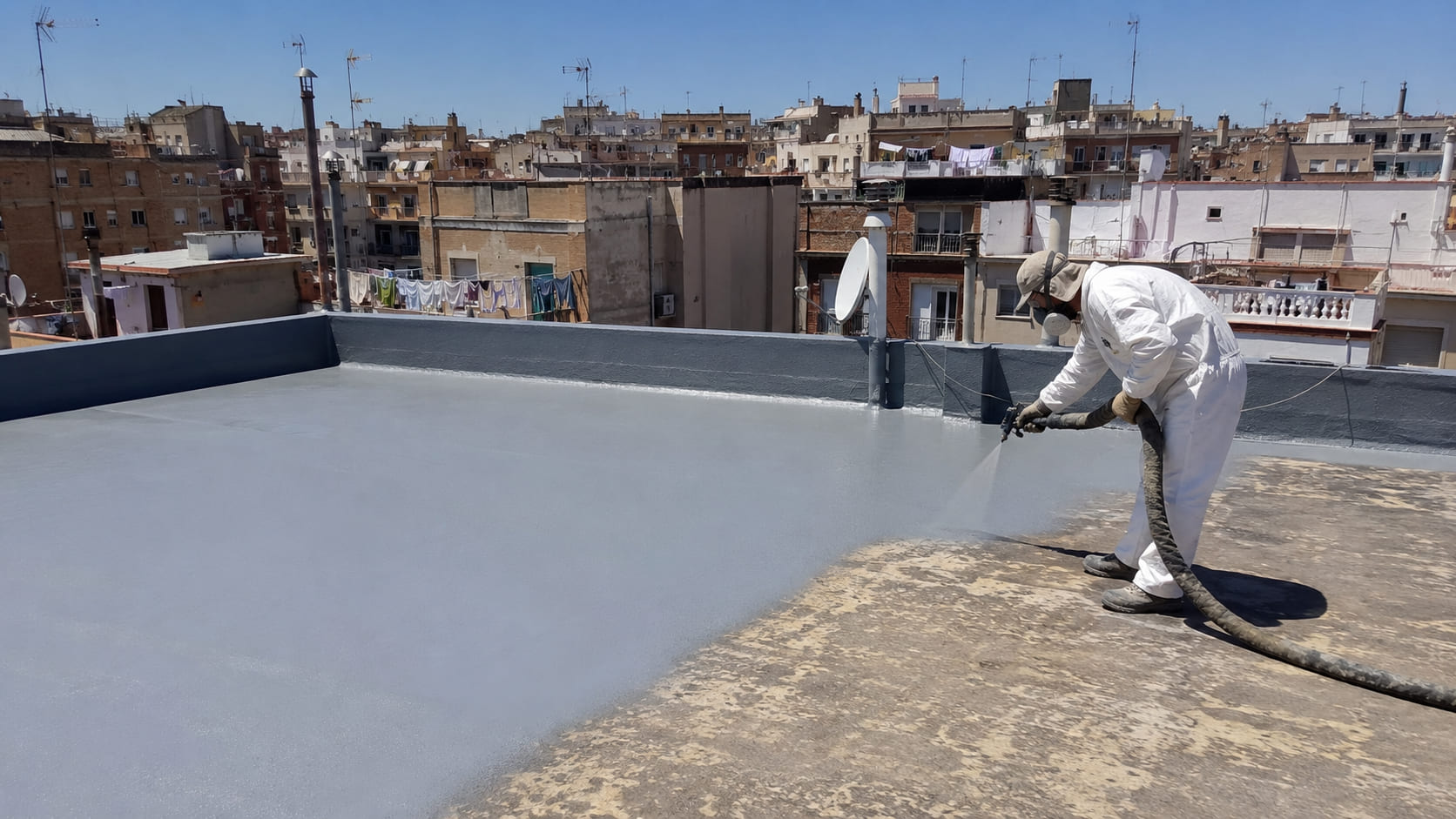

poliurea-aromatica-vs-alifatica-cubierta-barcelona

Poliurea aromática vs alifática: qué diferencia hay y cuál necesita tu cubierta

La diferencia entre poliurea aromática vs alifática no es un tecnicismo de ficha técnica: es la razón por la que dos impermeabilizaciones aparentemente idénticas envejecen de forma muy distinta. Una mantiene el color años; la otra vira a un tono amarillento o pierde brillo en pocos meses de sol directo. Y sin embargo, las dos pueden ser la elección correcta según dónde vayan.

En Barcelona, con más de 2.500 horas de sol al año y cubiertas que en verano superan holgadamente los 60 °C en superficie, esta decisión se nota. Te explicamos qué hay detrás de cada una sin marearte con química.

poliurea-aromatica-vs-alifatica-cubierta-barcelona

Qué significa exactamente «aromática» y «alifática»

Toda poliurea nace de la reacción entre una resina y un isocianato. El apellido viene de ahí: del tipo de isocianato empleado.

  • Aromática: se formula con isocianatos de estructura aromática (habitualmente MDI). Son moléculas con anillos de benceno que absorben la radiación ultravioleta y, al hacerlo, se degradan en superficie.
  • Alifática: emplea isocianatos de cadena lineal (tipo HDI). Al no tener esos anillos, la radiación UV no encuentra el mismo punto débil y el material conserva color y brillo.

Importante: esa degradación es superficial. Una poliurea aromática que amarillea no se está desmontando ni ha perdido su estanqueidad. Lo que ocurre es un fenómeno llamado chalking: una capa micrométrica que se oxida, pierde brillo y puede llegar a pulverular al tacto. Por debajo, la membrana sigue trabajando.

Poliurea aromática: el caballo de batalla

Es la que se aplica en la inmensa mayoría de proyectos de impermeabilización. Cura en segundos —tiempos de gel habituales de 3 a 15 segundos según formulación—, permite aplicar espesores de 2 a 3 mm en una sola pasada y admite elongaciones que los fabricantes suelen situar entre el 300 % y el 500 % (valores orientativos, siempre según ficha técnica del producto).

Es la opción lógica cuando la membrana va cubierta o no queda expuesta a la vista: bajo pavimento en parkings y rampas, en depósitos, en cubiertas con protección de grava o baldosa flotante, en suelos industriales bajo capa de acabado.

Poliurea alifática: estabilidad frente al sol

La alifática mantiene el color de forma estable en exposición permanente. Por eso se emplea sobre todo como capa de acabado, en espesores muy finos (del orden de 0,3 a 0,6 mm) aplicada sobre una base aromática ya curada.

Tiene dos contrapartidas honestas: cura más despacio, lo que obliga a un control mucho más estricto de temperatura y humedad durante la aplicación, y exige que la base esté impecable, porque cualquier defecto queda a la vista en el acabado final.

Tabla comparativa

Aspecto Poliurea aromática Poliurea alifática
Estabilidad al UV Amarillea y pierde brillo con exposición directa Estable, mantiene color y brillo
Estanqueidad tras años de sol Se mantiene (la degradación es superficial) Se mantiene
Espesor habitual 2-3 mm en una pasada 0,3-0,6 mm como acabado
Tiempo de curado Segundos; tránsito peatonal en pocas horas Más lento; requiere ventana climática estable
Uso típico Membrana principal, oculta o protegida Capa final vista o con color definido

Valores orientativos. Cada fabricante publica sus propios datos y conviene contrastarlos con la ficha técnica concreta del producto aplicado.

El sistema combinado: lo que hacemos en la mayoría de cubiertas vistas

La solución más frecuente no es elegir una u otra, sino combinarlas: membrana aromática de 2-3 mm que aporta la impermeabilización real, y sobre ella una capa alifática que aporta estabilidad de color y resistencia al envejecimiento superficial.

Cuándo tiene sentido cada planteamiento en obras de Barcelona:

  • Cubierta transitable a la vista en una comunidad del Eixample: sistema combinado, porque los vecinos ven la terraza cada día.
  • Cubierta de nave industrial sin uso peatonal: aromática sola, protegida en todo caso con la imprimación y el acabado que indique el fabricante para exposición.
  • Vaso de piscina: aquí manda el acabado y la resistencia química al cloro, con la alifática coloreada como capa final.
  • Sótano o parking cubierto: aromática, sin más. No hay radiación UV que justifique nada extra.

Tres errores que vemos a menudo

  1. Pedir alifática «porque es mejor» en una cubierta que va bajo grava. No aporta nada donde no llega el sol.
  2. Confundir amarilleo con fallo de impermeabilización. Antes de picar nada, conviene una revisión: casi siempre la membrana sigue estanca.
  3. Aplicar el acabado alifático fuera de ventana. Como regla general, el soporte debe estar al menos 3 °C por encima del punto de rocío y con humedad por debajo del 4 %. En Barcelona eso descarta muchas mañanas de otoño.

Preguntas frecuentes

¿La poliurea aromática pierde impermeabilidad al amarillear?

No. El amarilleo y el chalking afectan a una capa superficial de micras. Las propiedades mecánicas y la estanqueidad del resto del espesor se mantienen.

¿Se puede aplicar alifática sobre una aromática antigua?

Sí, siempre que la membrana esté sana. Requiere limpieza a fondo, eliminación de la capa pulverulenta y, en general, una imprimación puente de adherencia.

¿Cuál se usa en una cubierta con placas solares?

Normalmente aromática, porque la membrana queda sombreada y en parte cubierta. Lo crítico ahí no es el tipo de poliurea, sino resolver bien los anclajes y los pasos de cableado.

¿Existe la «poliurea híbrida»?

Sí: formulaciones poliurea-poliuretano con curados más lentos y comportamiento intermedio. Son válidas en muchos casos, pero conviene saber que no son poliurea pura y pedir la ficha técnica.

Si tienes dudas sobre qué sistema pide tu cubierta, lo más práctico es una visita: se ve el estado del soporte, la exposición real y el uso previsto. Puedes contarnos tu caso desde la página de contacto o echar un vistazo a nuestras soluciones para piscinas si es tu situación.

¿Necesitas impermeabilizar con poliurea en Barcelona?

Presupuesto gratis y sin compromiso · respuesta en 24 h · garantía por escrito.

Pedir presupuesto gratis WhatsApp directo

o llámanos: 691 914 222

impermeabilizacion-fachadas-poliurea-barcelona

Impermeabilización de fachadas con poliurea en Barcelona: protección duradera para paramentos verticales

Las fachadas de los edificios en Barcelona están expuestas a una combinación de factores climáticos especialmente agresivos: lluvia horizontal impulsada por el viento del este, humedad marina en las zonas próximas al mar y ciclos de temperatura que aceleran la degradación de los revestimientos. Cuando una fachada empieza a filtrar, el agua penetra en la estructura y acaba afectando a los interiores con manchas, humedades y pérdida de aislamiento térmico. La impermeabilización de fachadas con poliurea ofrece una solución técnicamente superior a las pinturas elastoméricas convencionales: una membrana continua, elástica y micropermeable que sella fisuras y juntas sin impedir la transpiración del soporte.

impermeabilizacion-fachadas-poliurea-barcelona

¿Cuándo es necesario impermeabilizar una fachada?

No toda fachada húmeda necesita una impermeabilización completa. A veces la causa es un problema puntual de sellado en carpinterías, cornisas o juntas entre materiales que se resuelve con una intervención localizada. Sin embargo, cuando las filtraciones son generalizadas, cuando el revestimiento presenta micro-fisuras en red o cuando el edificio supera los 30 años sin haber tenido una actuación integral en la fachada, la aplicación de una membrana de poliurea sobre toda la superficie es la opción más eficaz y duradera.

Ventajas de la poliurea frente a las pinturas impermeabilizantes en fachadas

Las pinturas elastoméricas de fachada tienen una elongación limitada y su capacidad de cubrir fisuras decrece con los años a medida que pierden elasticidad. La poliurea mantiene su capacidad de elongación durante toda su vida útil, lo que le permite seguir absorbiendo los movimientos de la estructura sin fisurarse incluso después de décadas de exposición. Además, su curado instantáneo —en segundos tras la proyección— elimina el riesgo de lluvia durante la aplicación, una ventaja práctica muy relevante en trabajos de fachada que se ejecutan con andamio y en los que un cambio brusco de tiempo puede arruinar una capa de pintura recién aplicada.

La poliurea para fachadas se formula específicamente con propiedades de micropermeabilidad al vapor de agua, lo que permite que la humedad interior del edificio salga al exterior sin que el agua de lluvia pueda penetrar hacia adentro. Esta característica es fundamental para evitar la acumulación de humedad dentro del cerramiento, que provocaría condensaciones y podría afectar al aislamiento térmico.

Proceso de aplicación en fachadas verticales

El trabajo comienza con la limpieza a fondo del paramento —eliminación de algas, suciedad y pintura suelta— y la reparación de las fisuras más importantes con mortero o masilla flexible según el caso. A continuación se aplica la imprimación de adherencia y se proyecta la poliurea en un espesor uniforme sobre toda la superficie, cubriendo juntas, encuentros con carpinterías y cualquier punto singular. El resultado es una fachada completamente estanca y con un acabado liso o texturado según la elección del cliente. Para instalaciones industriales donde la estanqueidad de la fachada tiene también implicaciones de seguridad o de proceso productivo, puedes consultar nuestra sección de poliurea para la industria.

Conclusión: La impermeabilización de fachadas con poliurea es la solución más técnica y duradera para edificios con filtraciones generalizadas en paramentos verticales. Contacta con PoliureaME para una inspección técnica gratuita y un presupuesto sin compromiso en Barcelona y su área metropolitana.

como-elegir-empresa-impermeabilizacion-poliurea

Cómo elegir una empresa de impermeabilización con poliurea en Barcelona

La calidad de una impermeabilización con poliurea depende tanto del material utilizado como de quien lo aplica. A diferencia de otras obras donde el resultado es visible desde el primer día, una membrana de poliurea mal aplicada puede aparentar perfección durante meses y empezar a fallar cuando las condiciones climáticas la pongan a prueba. Elegir una empresa de impermeabilización con poliurea fiable es, por tanto, una decisión tan importante como la elección del sistema en sí, y hay criterios concretos que ayudan a distinguir a los profesionales de quienes simplemente tienen un equipo de proyección.Ç
como-elegir-empresa-impermeabilizacion-poliurea

Criterios técnicos que debes verificar antes de contratar

Experiencia específica en poliurea. La poliurea proyectada de alta presión es una técnica que requiere formación y práctica. No basta con que una empresa tenga experiencia general en impermeabilización: hay que preguntar cuántos proyectos de poliurea han ejecutado, en qué tipos de superficie y si pueden mostrar trabajos anteriores con datos de antigüedad. Un aplicador con experiencia acreditada sabrá ajustar los parámetros del equipo —temperatura de los componentes, presión de trabajo, distancia de proyección— en función de las condiciones del día y del soporte.

Materiales certificados y fichas técnicas. Los materiales de poliurea de calidad vienen acompañados de fichas técnicas del fabricante que especifican elongación, resistencia a tracción, tiempos de curado y compatibilidades. Cualquier empresa seria debe poder facilitarte estos documentos antes de empezar la obra. Si los materiales no tienen documentación o el aplicador no sabe de qué marca o formulación trabaja, es una señal de alerta.

Garantía por escrito. Una impermeabilización con poliurea bien ejecutada debe venir respaldada por una garantía documentada. Desconfía de presupuestos que no especifican condiciones de garantía o que la limitan a plazos muy cortos. En PoliureaME ofrecemos 10 años de garantía sobre todos nuestros trabajos, con las condiciones detalladas por escrito antes de firmar cualquier contrato.

Visita técnica previa gratuita. Un profesional serio no da un precio sin ver la cubierta. La visita previa no es solo una cortesía: es el momento en que se evalúa el estado del soporte, se identifican los puntos singulares que requieren atención especial y se dimensiona correctamente el trabajo. Un presupuesto enviado sin visita previa probablemente no contemple todas las variables y puede derivar en sobrecostes o en una calidad deficiente.

Referencias verificables. Pedir referencias de clientes anteriores —comunidades de vecinos, empresas, propietarios particulares— y poder contactar con ellos es la prueba más directa de la reputación de una empresa. Las reseñas en Google también aportan información útil, especialmente cuando son recientes y detalladas.

Conclusión: Elegir una empresa de impermeabilización con poliurea requiere ir más allá del precio: experiencia acreditada, materiales certificados, garantía por escrito y visita técnica previa son los criterios que marcan la diferencia entre un trabajo que dura 20 años y uno que falla en el primero. Si quieres conocer cómo trabajamos en PoliureaME, visita nuestra página principal y solicita tu visita técnica gratuita sin compromiso en Barcelona.

precio-impermeabilizar-cubierta-poliurea

Precio de impermeabilizar una cubierta con poliurea: lo que debes saber antes de pedir presupuesto

Cuando se solicita información sobre el precio de impermeabilizar una cubierta con poliurea, la respuesta nunca es una cifra fija. A diferencia de productos estandarizados, cada cubierta tiene una combinación única de superficie, estado, geometría y exigencias técnicas que hace que el coste final varíe de un proyecto a otro. Conocer qué variables entran en juego permite entender mejor el presupuesto que se reciba y comparar ofertas con criterio.

precio-impermeabilizar-cubierta-poliurea

Variables que más influyen en el coste final

Tipo de cubierta y material base. No es lo mismo aplicar poliurea sobre una cubierta plana de hormigón en buen estado que sobre un tejado de teja con varias capas de material acumulado a lo largo de los años. Cada tipo de soporte requiere una preparación específica que repercute directamente en las horas de trabajo necesarias.

Estado de conservación. Una cubierta con fisuras importantes, zonas con hormigón disgregado o restos de impermeabilizaciones anteriores en mal estado exige una reparación previa que añade coste al proyecto. Las cubiertas en buen estado estructural, donde solo es necesaria una limpieza y una imprimación, tienen un coste por metro cuadrado inferior.

Superficie total y forma de la cubierta. El precio por metro cuadrado suele reducirse en proyectos de gran superficie, ya que los costes de desplazamiento, montaje del equipo de proyección y puesta en marcha se reparten entre más metros. Las cubiertas con geometrías complejas —múltiples niveles, muchos encuentros singulares, chimeneas o lucernarios— requieren más tiempo de remate y, por tanto, encarecen el coste por metro cuadrado respecto a una superficie plana y diáfana.

Espesor y acabado requeridos. Una cubierta no transitable necesita menos espesor de membrana que una cubierta transitable o sometida a tráfico ligero. Los acabados con áridos antideslizantes o protección UV adicional también incrementan el consumo de material.

Accesibilidad. El acceso a la cubierta —presencia de ascensor o montacargas, altura del edificio, posibilidad de aparcar el equipo cerca de la zona de trabajo— afecta al tiempo de montaje y, en consecuencia, al coste total del proyecto.

¿Por qué conviene comparar el coste total y no solo el precio por metro cuadrado?

Un presupuesto más económico no siempre es la opción más rentable si implica un espesor de membrana insuficiente o una preparación del soporte deficiente. La poliurea ofrece una vida útil de hasta 25 años cuando se aplica correctamente, lo que diluye el coste inicial a lo largo de muchos años de uso sin incidencias. En proyectos de mayor envergadura, como instalaciones industriales con múltiples cubiertas o naves de gran superficie, esta planificación a largo plazo es todavía más determinante: puedes consultar nuestra sección de poliurea para la industria para ver ejemplos de proyectos de gran escala.

Conclusión: El precio de impermeabilizar una cubierta con poliurea depende de múltiples factores específicos de cada proyecto. La forma más fiable de conocerlo es solicitar una visita técnica gratuita: en PoliureaME evaluamos tu cubierta en Barcelona y te entregamos un presupuesto detallado sin compromiso.

Poliurea-humedades-despues-reforma

Por Qué Aparecen Humedades Después de una Reforma y Cómo Evitarlo

Acabas de terminar la reforma de tu piso. Todo nuevo, todo bonito. Y de repente, a los pocos meses, aparece una mancha de humedad en el techo del baño o en la pared del salón. Es una situación más común de lo que parece, y la frustración es comprensible. Has invertido tiempo y dinero en mejorar tu casa, y ahora parece que algo ha salido mal.

La realidad es que las humedades después de una reforma tienen explicaciones lógicas que muchos propietarios desconocen. No siempre significa que el trabajo estuvo mal hecho, aunque a veces sí. En este artículo vamos a explorar las causas reales de este problema tan frecuente y, lo más importante, cómo puedes evitar que te ocurra a ti.
Poliurea-humedades-despues-reforma



La Reforma Destapó un Problema que Ya Existía

Este es el escenario más habitual, aunque también el más difícil de aceptar. Muchas viviendas en Barcelona tienen problemas de humedad latentes que pasan desapercibidos durante años. La pintura antigua, los azulejos viejos o el gotelé actuaban como una especie de «esponja» que absorbía la humedad sin mostrar señales evidentes.

Cuando reformas y eliminas esas capas antiguas, el problema queda al descubierto. Es como cuando levantas una alfombra vieja y descubres que el suelo debajo está deteriorado. La alfombra no causó el problema, simplemente lo ocultaba.

En terrazas que se reforman ocurre constantemente. El propietario cambia el suelo, pone baldosas nuevas preciosas, y a los tres meses tiene filtraciones. Lo que ha pasado es que al levantar el pavimento antiguo se han dañado los puntos débiles de la impermeabilización original, que ya estaba al límite de su vida útil.

El Orden de los Trabajos Importa Más de lo que Crees

Aquí es donde muchas reformas fallan estrepitosamente. Existe una secuencia lógica que debería seguirse siempre, pero que a menudo se ignora por prisas o por desconocimiento. El principio básico es sencillo: los trabajos de protección contra el agua deben hacerse antes que los trabajos estéticos.

Sin embargo, la realidad es que muchos propietarios quieren ver resultados rápidos. Pintar las paredes es más gratificante que arreglar una cubierta que «de momento aguanta». Cambiar la cocina es más emocionante que revisar las bajantes. Y así, se posponen los trabajos estructurales mientras se avanza con los decorativos.

El problema aparece meses después, cuando esa cubierta que «aguantaba» finalmente cede. Ahora tienes que volver a pintar el techo recién pintado, y posiblemente cambiar el falso techo recién instalado. El ahorro inicial se convierte en gasto doble.

La Humedad de Obra: El Enemigo Invisible

Cada vez que se hace una obra, se introduce una cantidad enorme de agua en la vivienda. El mortero, el yeso, el hormigón, la pintura… todos estos materiales contienen agua que debe evaporarse gradualmente. Este proceso puede tardar semanas o incluso meses, dependiendo de la ventilación y las condiciones climáticas.

Si cierras la vivienda demasiado pronto después de la reforma, esa humedad queda atrapada. No tiene adónde ir. Y entonces empieza a manifestarse en forma de condensación en ventanas, moho en esquinas, o manchas en paredes recién pintadas.

Barcelona tiene un clima complicado para esto. La humedad ambiental alta, especialmente en zonas cercanas al mar, dificulta el secado natural. En tejados y cubiertas este problema se amplifica porque el sol calienta la superficie durante el día, pero por la noche la temperatura baja y se produce condensación.

El Cambio de Ventanas: Un Clásico

Una de las mejoras más comunes en cualquier reforma es cambiar las ventanas viejas por unas nuevas de PVC o aluminio con rotura de puente térmico. La mejora en aislamiento térmico y acústico es espectacular. Pero hay un efecto secundario que pocos anticipan.

Las ventanas antiguas, aunque eran una ruina energética, tenían una «ventaja» accidental: dejaban pasar aire. Esas pequeñas corrientes involuntarias ventilaban la casa constantemente, evitando la acumulación de humedad interior.

Las ventanas nuevas son herméticas. Perfecto para el frío y el ruido, pero ahora la humedad que generamos al cocinar, ducharnos o simplemente respirar no tiene por dónde salir. Si no cambias tus hábitos de ventilación, esa humedad se condensa en las paredes más frías y aparece el moho.

Cuando el Problema Viene del Vecino

En edificios de viviendas, tu reforma puede desencadenar problemas que tienen origen en otra propiedad. El caso típico es el del vecino de arriba que tiene una piscina o jacuzzi en su terraza, o simplemente una terraza mal impermeabilizada.

Mientras tu piso tenía los acabados antiguos, quizás la filtración era tan leve que se evaporaba antes de causar manchas visibles. Pero al reformar, especialmente si has cambiado el falso techo por uno nuevo de pladur, cualquier mínima filtración se hace evidente inmediatamente.

El pladur es muy sensible a la humedad. Una pequeña gota que antes tardaba horas en atravesar el antiguo techo de escayola, ahora deja marca en minutos. No es que haya más agua que antes; es que el material nuevo la delata más rápido.

Instalaciones que Fallan en el Peor Momento

Las reformas implican mover tuberías, conectar nuevos electrodomésticos, y manipular instalaciones que llevaban décadas sin tocarse. Esa tubería de cobre de los años 70 que funcionaba perfectamente puede empezar a tener fugas semanas después de que el fontanero la manipulara para conectar el nuevo lavavajillas.

No necesariamente es culpa del profesional. Simplemente, al mover una tubería vieja, se pueden soltar pequeñas incrustaciones de cal que estaban taponando microfisuras. O la soldadura antigua, que aguantaba por inercia, cede al ser forzada por el nuevo recorrido.

En naves industriales y locales comerciales esto es especialmente problemático. Las instalaciones son más complejas, hay más metros de tubería, y cualquier fallo afecta a superficies mayores.

El Baño Nuevo con Problemas Viejos

Reformar el baño sin impermeabilizar correctamente la zona de ducha es una receta para el desastre. Los azulejos nuevos y el plato de ducha reluciente dan una falsa sensación de seguridad. «Si está todo nuevo, ¿cómo va a haber filtraciones?»

La realidad es que los azulejos no son impermeables por sí mismos. El agua penetra por las juntas, especialmente cuando el sellado de silicona empieza a deteriorarse. Sin una membrana impermeabilizante detrás, esa agua acaba en el forjado y, eventualmente, en el techo del vecino de abajo.

Lo mismo ocurre con las cocinas industriales y zonas de producción donde hay agua constantemente. Los suelos pueden parecer perfectos, pero si debajo no hay impermeabilización, el problema está garantizado.

Cómo Evitar Todo Esto Antes de Reformar

La clave está en la planificación. Antes de pensar en colores de pintura o modelos de cocina, hay que hacer una evaluación honesta del estado de la vivienda. Un profesional puede detectar problemas latentes que a simple vista pasan desapercibidos.

Si la cubierta tiene más de 15-20 años y nunca se ha intervenido, probablemente necesite atención antes que el salón. Si el edificio tiene histórico de humedades en otras viviendas, tu piso puede ser el siguiente. Si vas a cambiar el baño, incluye impermeabilización en el presupuesto aunque parezca un gasto extra. En parkings y sótanos de comunidades, las reformas de un local o trastero pueden afectar a toda la estructura si no se tiene en cuenta la impermeabilización preexistente.

Qué Hacer Si Ya Han Aparecido las Humedades

Si ya estás en esta situación, lo primero es identificar el origen exacto de la humedad. No todas las manchas vienen del mismo sitio ni tienen la misma solución. Una mancha por condensación se trata de forma completamente diferente a una filtración desde cubierta.

El error más común es intentar tapar la mancha sin resolver la causa. Pintar encima, poner un vinilo, o colocar un mueble delante solo hace que el problema crezca oculto hasta que sea mucho más grave y costoso de reparar.

Lo segundo es actuar rápido. La humedad no se queda quieta esperando a que tengas tiempo de ocuparte de ella. Cada semana que pasa, el daño se extiende un poco más, el moho coloniza nueva superficie, y la factura final aumenta.

Conclusión: Las humedades después de una reforma son frustrantes, pero rara vez son misteriosas. Casi siempre hay una explicación lógica relacionada con problemas preexistentes, orden incorrecto de trabajos, o falta de impermeabilización adecuada. La buena noticia es que todas estas causas tienen solución, y con la intervención correcta puedes disfrutar de tu reforma sin preocupaciones. Si estás planificando una obra o ya tienes humedades post-reforma, consulta con profesionales que puedan diagnosticar el origen real y proponer soluciones definitivas.

impermeabilizar-terraza-poliurea-barcelona

¿Cuánto cuesta impermeabilizar una terraza con poliurea en Barcelona?

Una de las preguntas más frecuentes que recibimos es precisamente cuánto cuesta impermeabilizar una terraza con poliurea. La respuesta corta es que depende de varios factores, pero lo que sí podemos adelantar es que el coste de la poliurea resulta muy competitivo cuando se compara con el precio de reparar los daños que provoca una filtración no tratada a tiempo. En este artículo desglosamos qué influye en el precio final para que puedas hacer una estimación antes de pedir presupuesto.

impermeabilizar-terraza-poliurea-barcelona

Factores que determinan el precio de impermeabilizar una terraza

No existe un precio único porque cada terraza es distinta. Los principales elementos que condicionan el coste son los siguientes:

Superficie total. Es el factor más directo: a más metros cuadrados, mayor consumo de material y más horas de trabajo. Sin embargo, el coste por metro cuadrado suele reducirse en proyectos grandes, ya que la puesta en marcha del equipo de proyección tiene un coste fijo independiente del tamaño.

Estado del soporte. Si la terraza presenta grietas profundas, restos de láminas asfálticas antiguas o irregularidades importantes, el trabajo previo de preparación es más laborioso. Una superficie en buen estado reduce el tiempo de ejecución y, por tanto, el precio final.

Geometría y accesibilidad. Las terrazas con muchos elementos singulares —sumideros, chimeneas, muretes, juntas de dilatación, bajantes— requieren más atención en los encuentros y remates, lo que incrementa el tiempo de aplicación. El acceso a la terraza también influye: un ático sin ascensor o en una finca sin montacargas encarece el transporte del equipo.

Espesor de la membrana. Para terrazas transitables de uso frecuente se recomienda un espesor mayor que para terrazas solo de mantenimiento, lo que supone un consumo adicional de material.

¿Por qué la poliurea es una inversión rentable?

Más allá del precio por metro cuadrado, lo relevante es el coste total a lo largo del tiempo. Una membrana de poliurea bien aplicada tiene una vida útil estimada de entre 15 y 25 años, frente a las láminas asfálticas que suelen necesitar reparación o sustitución en menos de una década. Además, al ser una membrana continua sin juntas, elimina los puntos de fallo habituales de otros sistemas. Si quieres conocer en detalle cómo trabajamos en este tipo de superficie, visita nuestra sección de poliurea para terrazas, donde explicamos el proceso completo y los tipos de acabado disponibles.

Conclusión: El coste de impermeabilizar una terraza con poliurea varía según la superficie, el estado del soporte y la complejidad del trabajo. La mejor forma de obtener un precio ajustado es solicitar una visita técnica gratuita: evaluamos tu terraza sin compromiso y te entregamos un presupuesto detallado el mismo día.
